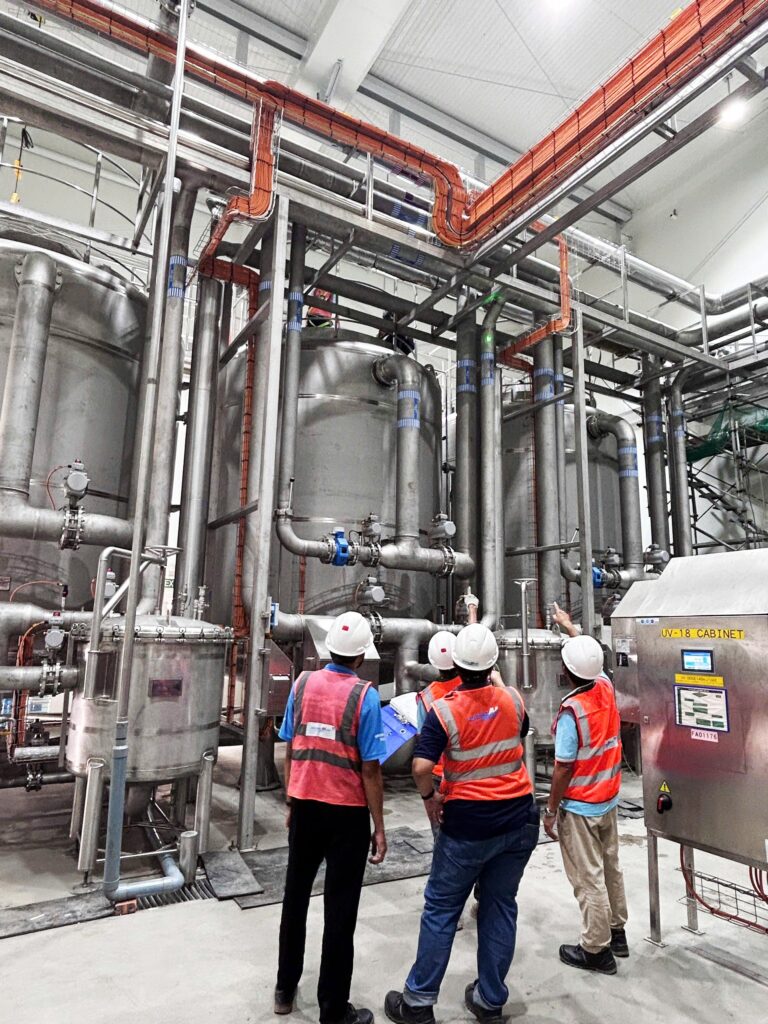

Hệ thống xử lý nước cấp phục vụ sản xuất bia tại Nhà máy Bia Carlsberg Huế – công suất 200 m³/giờ, tổng công suất 4.800 m³/ngày.đêm, TP. Huế
Trong sản xuất bia, chất lượng nguồn nước cấp là một trong những yếu tố quan trọng ảnh hưởng trực tiếp đến chất lượng và tính ổn định của sản phẩm. Vì vậy, trước khi đưa hệ thống vào vận hành thử nghiệm, Dương Nhật thực hiện kiểm tra chặt chẽ toàn bộ công tác lắp đặt nhằm bảo đảm các hạng mục được hoàn thiện đồng bộ, đúng yêu cầu thiết kế và đáp ứng các tiêu chuẩn chất lượng nước sau xử lý của Chủ đầu tư, trong đó chỉ tiêu THM ≤ 10 µg/L là một thông số quan trọng.
KIỂM SOÁT CHẤT LƯỢNG NGAY TỪ GIAI ĐOẠN HOÀN THIỆN LẮP ĐẶT

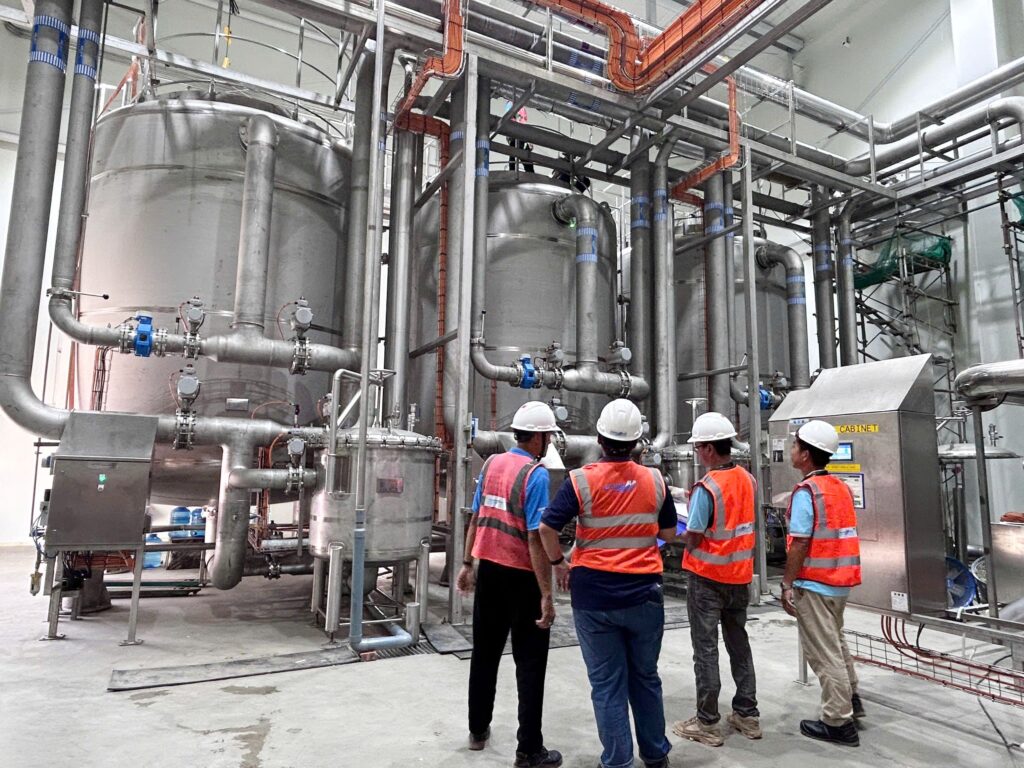

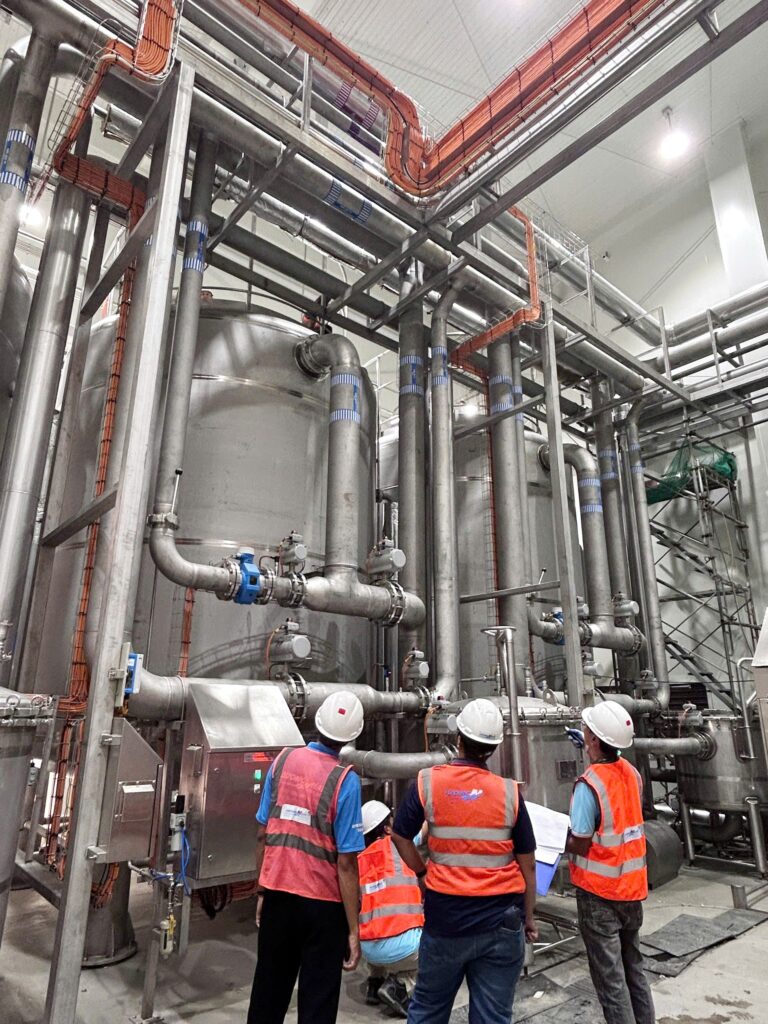

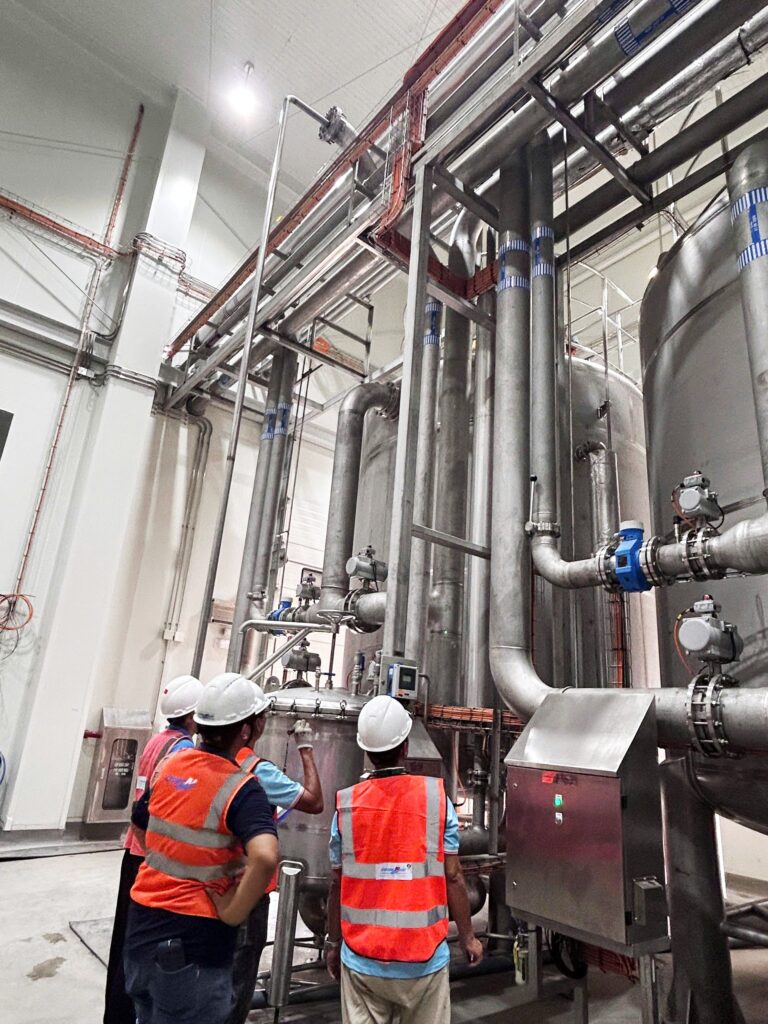

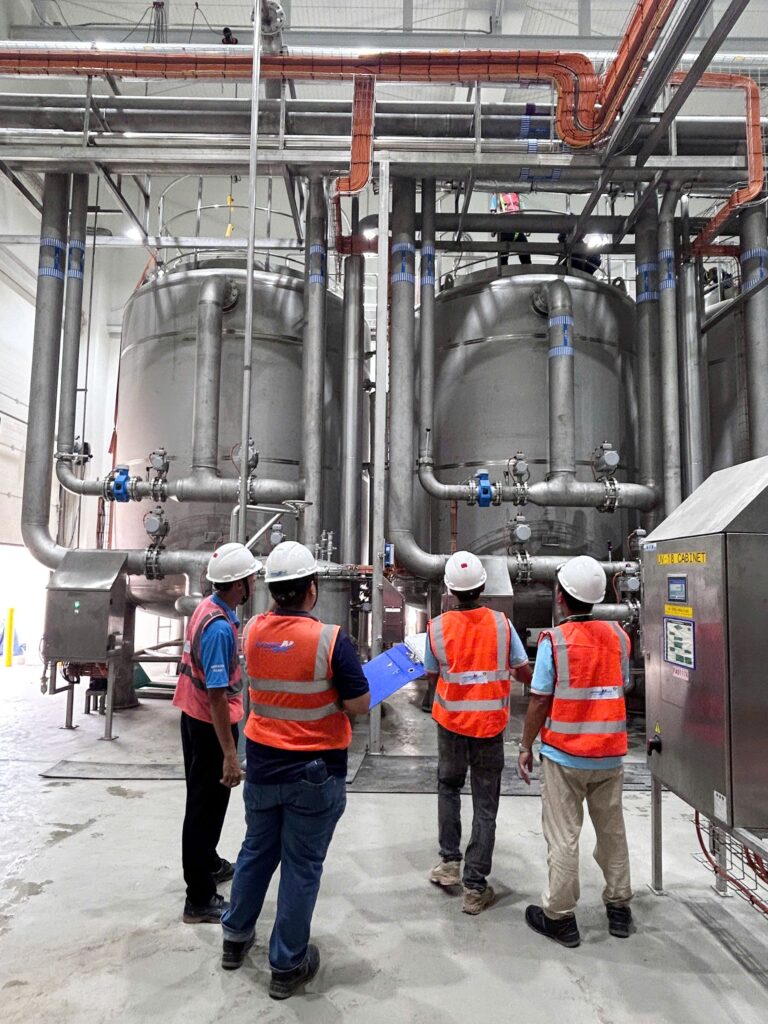

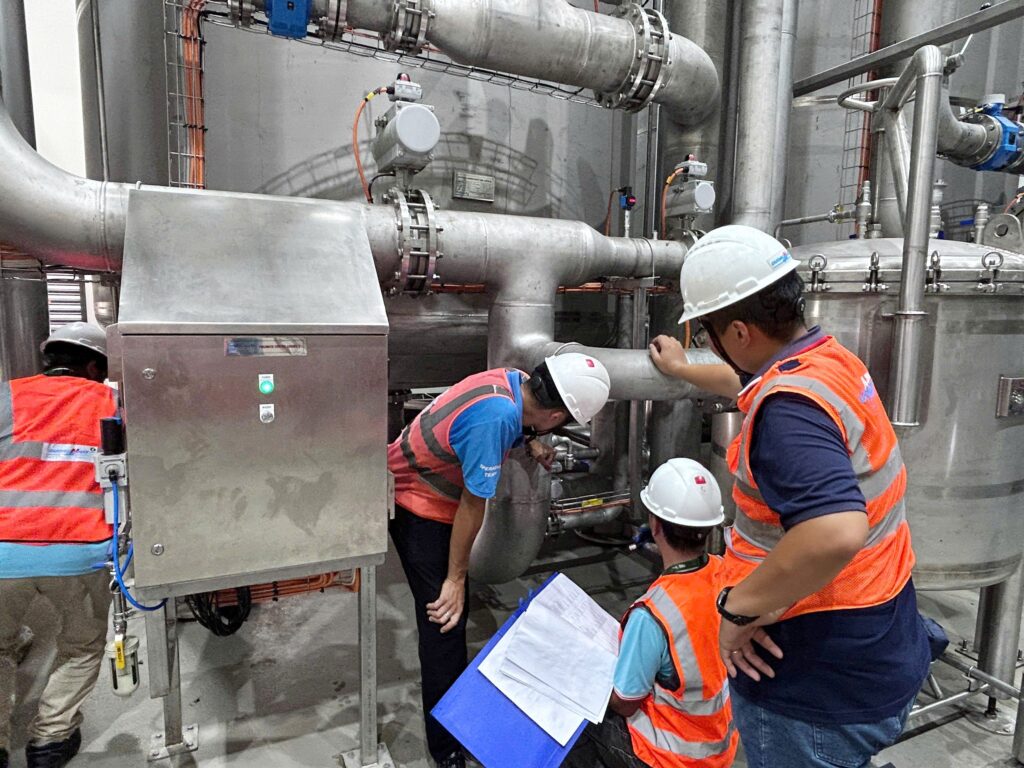

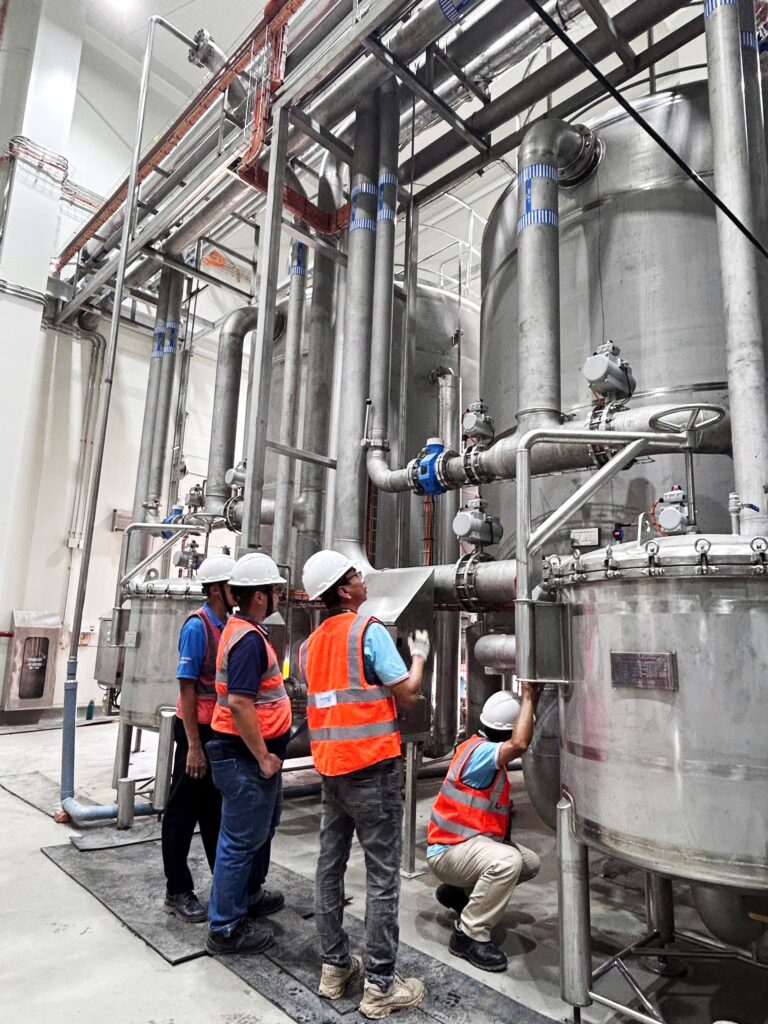

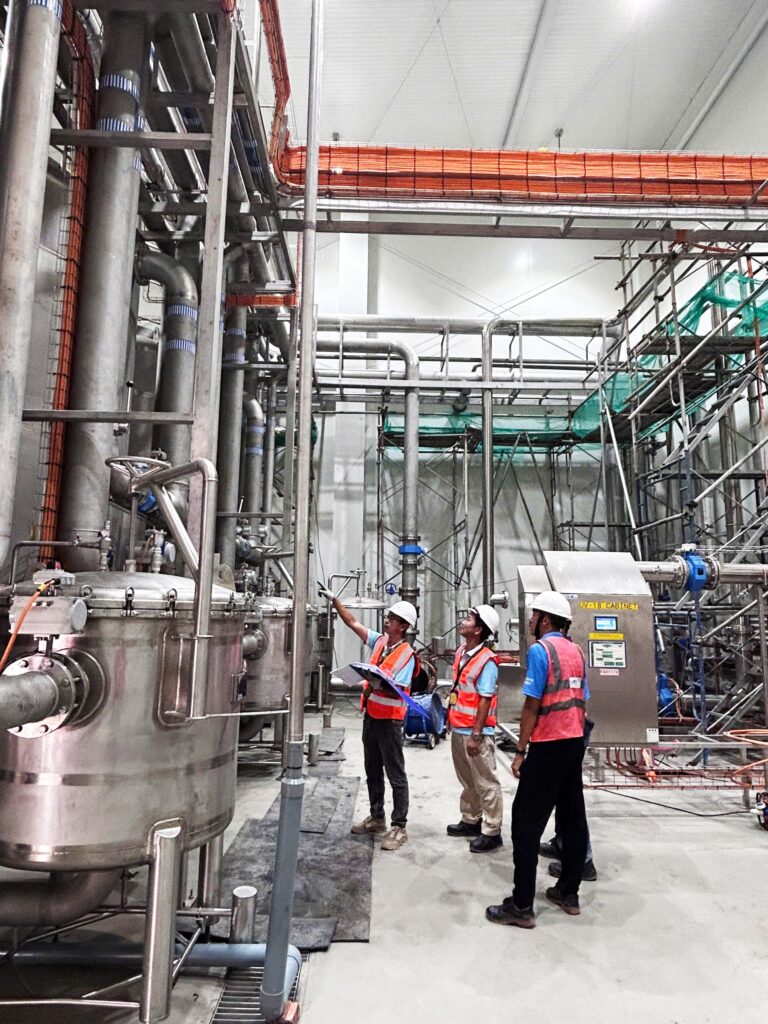

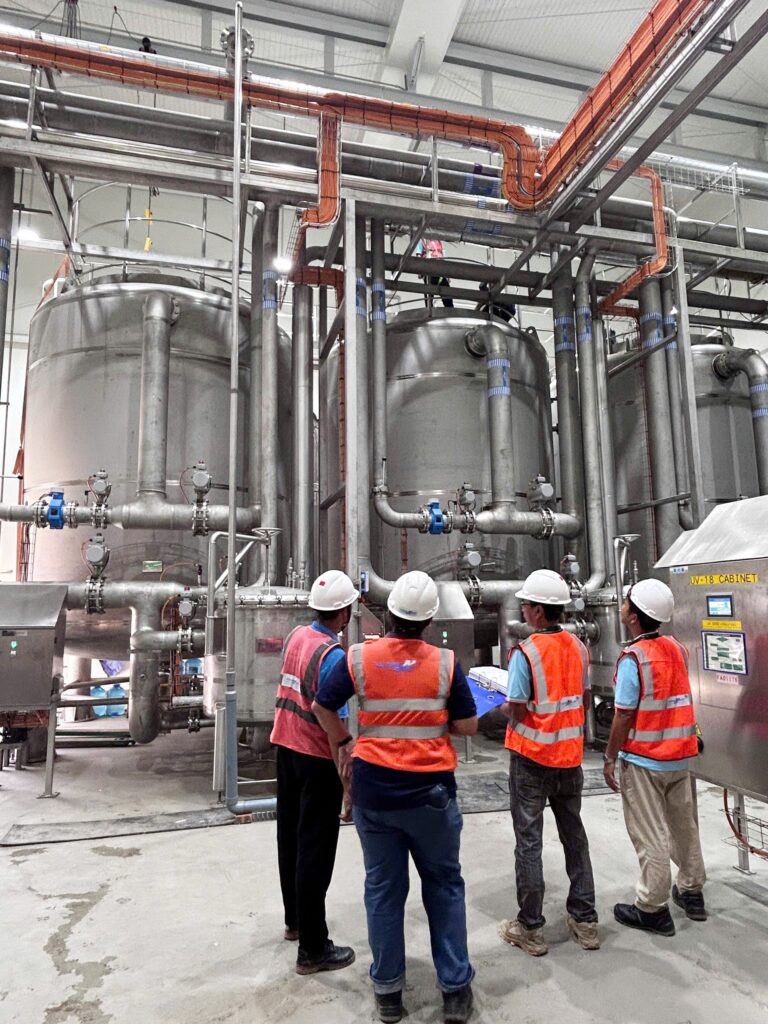

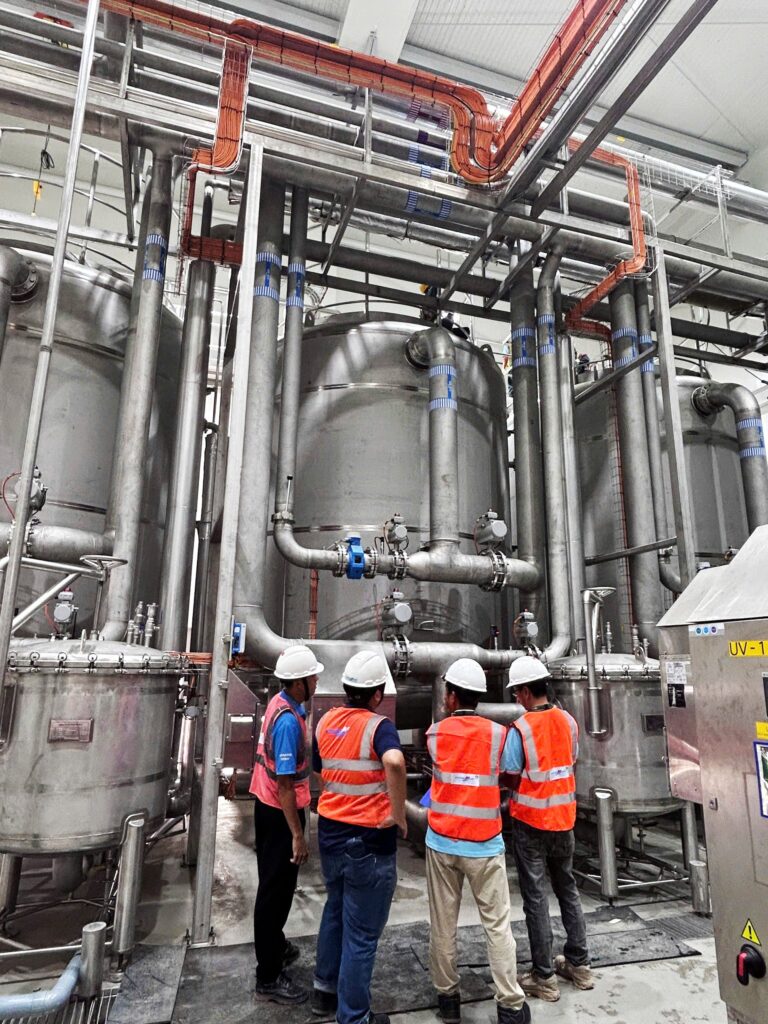

Tại công trường, đội ngũ kỹ sư Dương Nhật phối hợp kiểm tra, nghiệm thu nội bộ tổng thể các hạng mục thiết bị công nghệ, cơ khí – đường ống, điện và tự động hóa, kịp thời ghi nhận và xử lý những điểm chưa phù hợp trước khi chuyển sang giai đoạn vận hành.
Công tác kiểm tra được thực hiện với sự tham gia của các bộ phận QC/QS, M&E, Cơ khí, Điện và Tự động hóa, bảo đảm các hạng mục được lắp đặt đồng bộ, đúng hồ sơ thiết kế, yêu cầu kỹ thuật và tiêu chuẩn chất lượng của Tập đoàn Carlsberg.
Đây là bước kiểm soát quan trọng nhằm hạn chế các sai lệch trong quá trình vận hành, đồng thời tạo nền tảng để hệ thống hoạt động ổn định, an toàn và đáp ứng yêu cầu chất lượng nước phục vụ sản xuất bia.
KIỂM SOÁT HỆ THỐNG ĐIỆN & TỰ ĐỘNG HÓA THEO TIÊU CHUẨN CARLSBERG

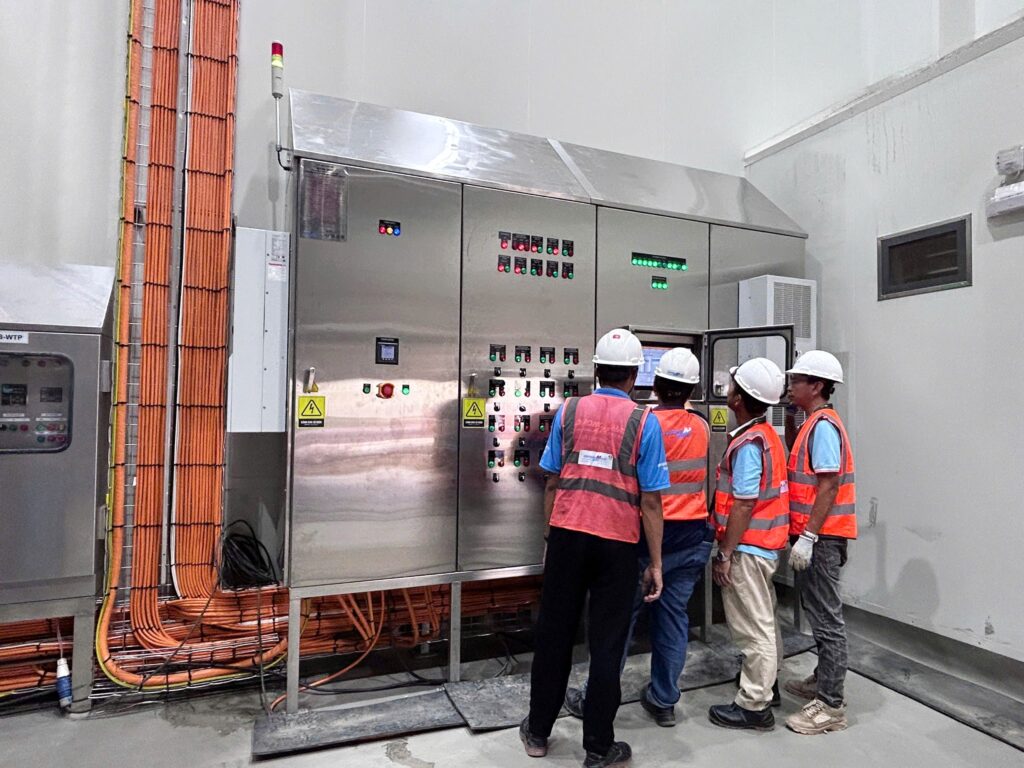

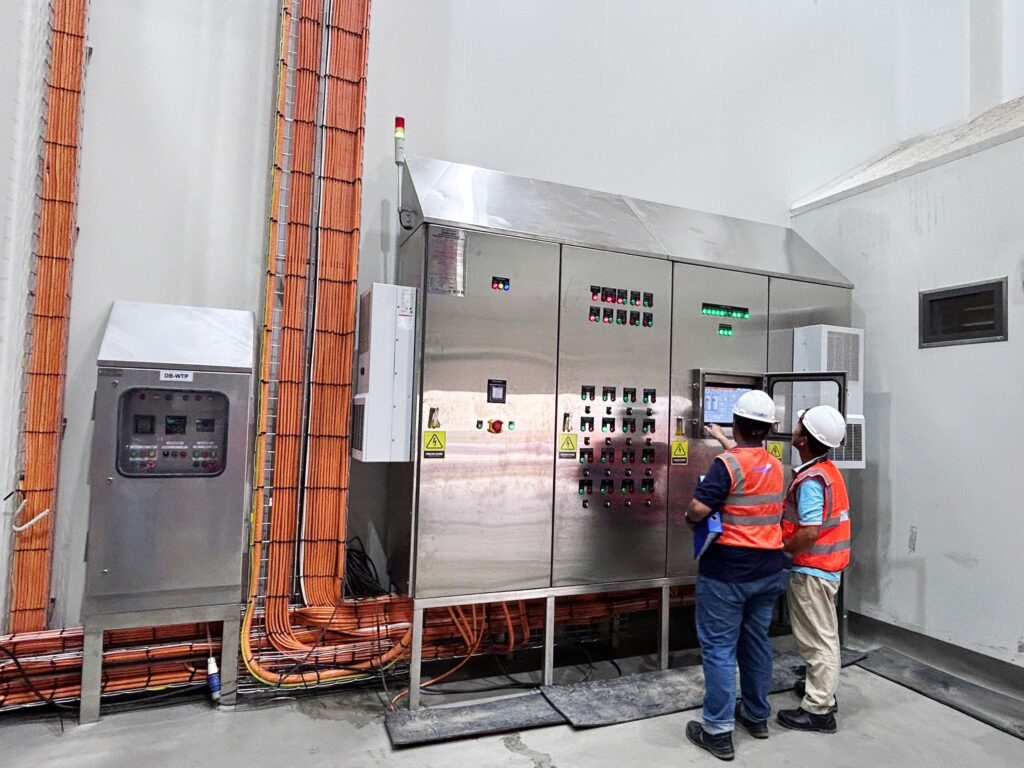

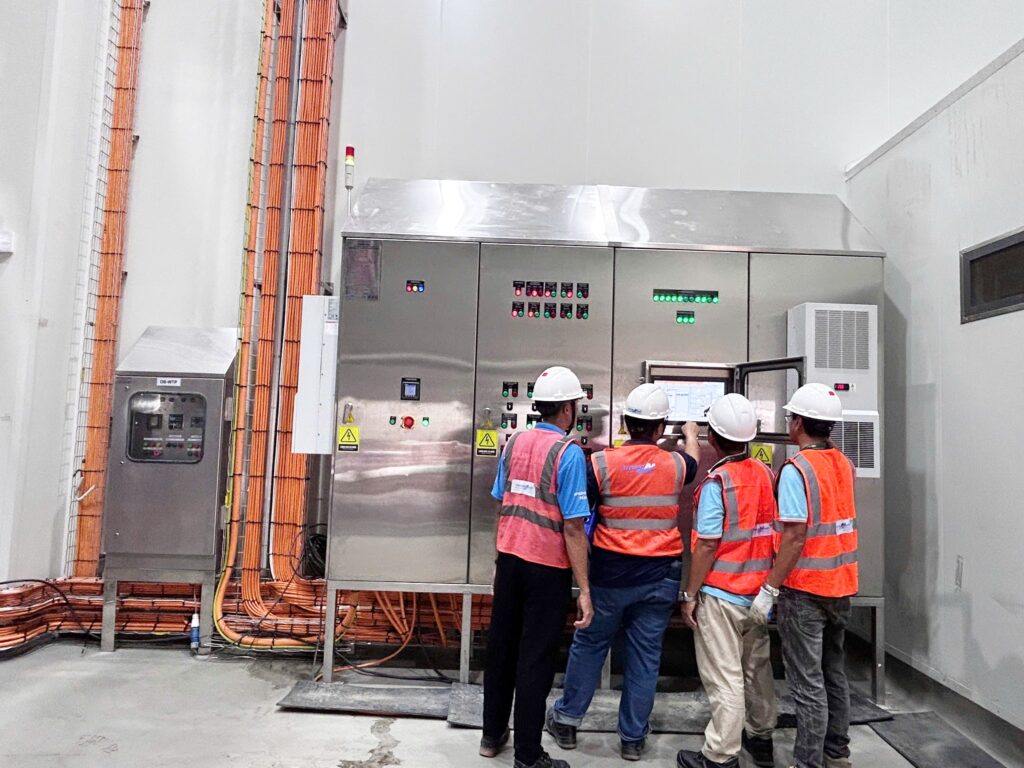

Một trong những nội dung được tập trung kiểm tra là hệ thống điện và tự động hóa, bao gồm tủ điện, tuyến cáp, thiết bị đo lường, tín hiệu điều khiển và giao diện SCADA/HMI.

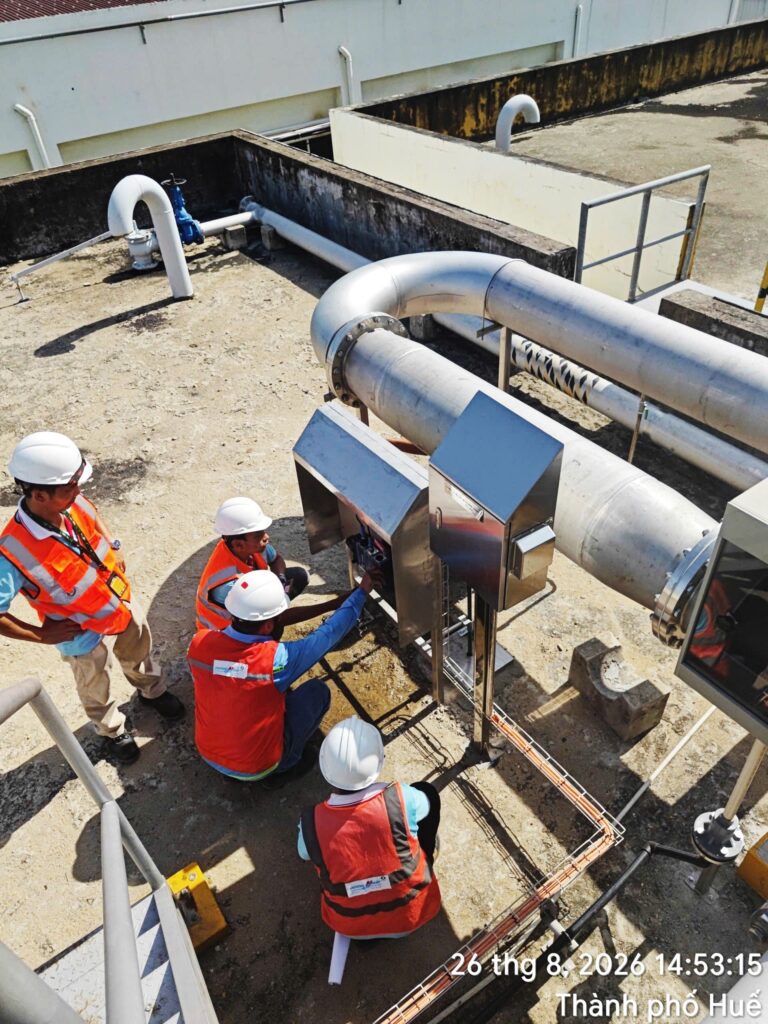

Đội ngũ kỹ sư Dương Nhật tiến hành rà soát và hiệu chỉnh toàn bộ chuỗi kết nối từ thiết bị hiện trường đến trung tâm điều khiển, bảo đảm tín hiệu được ghi nhận, truyền dẫn và hiển thị chính xác theo trạng thái vận hành thực tế.
Các kịch bản liên động (interlock), chế độ vận hành tự động, tín hiệu cảnh báo và các chức năng bảo vệ an toàn cũng được kiểm tra, chạy thử theo cấu hình thiết kế, bảo đảm sự phối hợp đồng bộ giữa các thiết bị trước khi hệ thống chính thức vận hành thử nghiệm.
HOÀN THIỆN CÁC ĐIỀU KIỆN TRƯỚC VẬN HÀNH THỬ NGHIỆM
Sau quá trình kiểm tra, các điểm chưa phù hợp được ghi nhận, phân loại và khắc phục trước khi chuyển sang các bước tiếp theo gồm thử kín, súc rửa đường ống, chạy thử thiết bị, vận hành thử nghiệm và kiểm định chất lượng nước thành phẩm.
Hệ thống được kiểm soát hướng đến yêu cầu chất lượng nước sau xử lý của Nhà máy, trong đó chỉ tiêu THM ≤ 10 µg/L là một trong những thông số quan trọng cần được đáp ứng.
Việc kiểm soát chặt chẽ chất lượng ngay từ từng hạng mục lắp đặt thể hiện cam kết của Dương Nhật trong việc mang đến một hệ thống xử lý nước cấp ổn định, an toàn, tự động và đáp ứng các tiêu chuẩn kỹ thuật khắt khe của Nhà máy Bia Carlsberg Huế, sẵn sàng bước vào giai đoạn vận hành thử nghiệm.
